PLAN LITORAL: Obras de reparación por temporales. Actuaciones en Cantabria

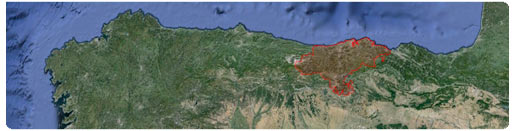

Mapa de Cantabria

Playa de Ajo

Demolición y retirada de restos de accesos y ejecución de nuevo acceso
Presupuesto de adjudicación: 40.866,75 €
Fecha de inicio de las obras 18 de marzo. Fecha de finalización prevista, el 14 de abril.

Playa de Ostende

Desmontado de barandilla deteriorada. Retirada de barandilla y albardillas deterioradas. Reposición de barandilla alta y barandilla baja
Presupuesto de adjudicación: 25.276,10 €
Fecha de inicio de las obras, el 28 de marzo. Fecha de finalización prevista, el 30 de abril.

Playa de Dicido

Repilado de piedras sobre el talud y reparación de accesos
Presupuesto de adjudicación: 25.747,12 €
Fecha de inicio de las obras, el 18 de marzo. Fecha de finalización prevista, 30 de abril.

Playa de Brazomar

Reposición de balaustrada,  reparacion de balaustrada, reposición de enlosado, reposición de jardineras
Presupuesto de adjudicación: 26.841,87 €
Fecha de inicio de las obras 24 de febrero. Fecha de finalización prevista, el 25 de abril.

Playa de Comillas

Retirada de restos de acceso y ejecución de nuevo acceso
Presupuesto de adjudicación: 44.800,28 €
Fecha de inicio de las obras 18 de marzo. Fecha de finalización prevista, el 30 de mayo.

Playa Salvé

Bypass de arena desde la zona de acopio en la desembocadura del rio Mantilla para constituir una duna.
Presupuesto de adjudicación: 20.073,90 €
Fecha de inicio de las obras 20 de marzo. Fecha de finalización prevista, 3 de abril. Obra terminada.

Reposición de balaustrada

Reposición de balaustrada
Presupuesto de adjudicación: 60.404,00 €
Fecha de inicio de las obras 3 de marzo. Fecha de finalización prevista, 23 de abril.

Reposición de la pasarela

Modificación del trazado de la pasarela para su adaptación a la erosión del sistema dunar.
Presupuesto de adjudicación: 3.209,00 €
Fecha de inicio de las obras 24 de febrero. Fecha de finalización prevista, el 3 de marzo.
Obra finalizada.


Retirada pasarela y ejecución acceso en El Puntal

Retirada pasarela. Ejecución acceso a la playa
Presupuesto de adjudicación: 6.032,92 €
Fecha de inicio de las obras 21 de febrero. Fecha de finalización prevista, el 24 de febrero.
Obra finalizada.

Playa de Cuchia

Retirada restos de cierre dunar  y reparación accesos a la playa.
Presupuesto de adjudicación: 748,72 €
Fecha de inicio de las obras 18 de marzo. Fecha de finalización prevista, 11 de abril.

Playa de Somocuevas

Reparacion escaleras hormigón
Presupuesto de adjudicación: 3.171,12 €
Fecha de inicio de las obras 10 de marzo. Fecha de finalización prevista, 16 de abril.

Paseo de Somo

Reparación muretes de mampostería
Presupuesto de adjudicación: 2.718,12 €
Fecha de inicio de las obras 4 de marzo. Fecha de finalización prevista, 7 de mayo.

Playa de Galizano

Reparacion pasarela de madera. Relleno de rampas mediante piedra escollera
Presupuesto de adjudicación: 13.399,72 €
Fecha de inicio de las obras 25 de febrero. Fecha de finalización prevista, el 17 de marzo.
Obra finalizada.

Playa de Merón y Bederna

Recolocación de baños, acometidas y recolocación de duchas
Presupuesto de adjudicación: 3.724,86 €
Fecha de inicio de las obras 18 de marzo. Fecha de finalización prevista, 30 de abril.

Segunda playa del Sardinero

Bypass de arena para la regularización de la superficie de la playa mediante empuje desde la zona central de la playa hacia sus dos extremos.
Presupuesto de adjudicación: 5.962,27 €
Fecha de inicio de las obras 24 de marzo. Fecha de finalización prevista, 3 de abril. Obra terminada.

Playa de Mataleñas y Molinucos

Reposición de balaustrada Mataleñas. Reparacion barandilla Molinucos. Reposicion peanas verticales de piedra Molinucos. Reparación enlosado y albardillas Molinucos
Presupuesto de adjudicación: 25.721,79 €
Fecha de inicio de las obras 12 de marzo. Fecha de finalización prevista, el 8 de abril. Obra terminada.

Segunda playa del Sardinero

Refuerzo de la cimentación de dos tramos de muro ubicados en la Segunda playa del Sardinero, en las zonas del bar "El Paque" y de Piquio.
Presupuesto de adjudicación: 125.700,00 €
Fecha de inicio de las obras 3 de abril. Fecha de finalización prevista, 30 de mayo.

Playa de Santa Justa

Reparación tarimas y pasarela
Presupuesto de adjudicación: 1.287,33 €
Fecha de inicio de las obras 6 de marzo. Fecha de finalización prevista, el 13 de marzo.
Obra finalizada.

Reparación de rampas y escaleras accesos a playa

Reparación de las rampas y escalera de madera de acceso a la playa
Presupuesto de adjudicación: 6.367,32 €
Fecha de inicio de las obras 4 de marzo. Fecha de finalización prevista, el 25 de marzo.
Obra finalizada.

Reparación de barandilla y albardilla

Reparación de la barandilla y de la albardilla en el pavimento sobre la que se asienta.
Presupuesto de adjudicación: 21.519,00 €
Fecha de inicio de las obras 26 de febrero. Fecha de finalización prevista, 30 de mayo.

Paseo marítimo

Reposición de enlosado en gradas del paseo marítimo
Presupuesto de adjudicación: 6.707,35 €.
Fecha de inicio de las obras, el 8 de abril. Fecha de finalización prevista, el 30 de mayo.

Playa de La Arena y Amio

Reposición de escollera
Fecha de inicio de las obras, el 18 de marzo. Fecha de finalización prevista, el 8 de abril. Obra terminada

Playa de La Arena

Reposición de escollera
Presupuesto de adjudicación: 7.645,84 €
Fecha de inicio de las obras 18 de marzo. Fecha de finalización prevista, el 19 de marzo.
Obra finalizada.

Playa de Oyambre

Reparacion barandillla. Canalizaciones de duchas
Presupuesto de adjudicación: 2.598,65 €
Fecha de inicio de las obras 18 de marzo. Fecha de finalización prevista, el 30 de abril.
