La zona de la Vega Baja del Segura, en particular las ARPSI ES070/0009-01 y ES070/0009- 19 en la Región de Murcia y ES070/0019-01, ES070/0019-02 y ES070/0019-09 en la Comunidad Valenciana, fueron algunas de las áreas más afectadas durante las precipitaciones del episodio de la Depresión Aislada en Niveles Altos (DANA) de septiembre de 2019.
Tras el episodio, y con objeto de mitigar los efectos y mejorar la gestión del riesgo de inundación en la Vega Baja del Segura, se suscribe en mayo de 2021 un Convenio de Colaboración entre la Confederación Hidrográfica del Segura, O.A. y la Universidad Politécnica de Valencia (BOE de 18 de mayo de 2021).
El objetivo del mencionado Convenio era desarrollar un estudio integral de las posibles actuaciones que permitieran, por un lado, reducir los efectos destructivos que las inundaciones originan en extensas áreas de la Vega Baja, y, por otro, disminuir el riesgo sobre personas y bienes. Para ello se realizó una evaluación de las infraestructuras existentes y un análisis del territorio desde el punto de vista de la viabilidad de nuevas soluciones, como la renaturalización de los encauzamientos existentes y el incremento de su capacidad, la creación de zonas de laminación y sacrificio, la creación de corredores verdes para canalizar los caudales desbordados, la ampliación del sistema de presas de laminación, o medidas territoriales y de restauración hidrológico forestal.
Partiendo de estos trabajos, la Confederación Hidrográfica del Segura da continuidad administrativa, técnica y ambiental al conjunto de soluciones viables en la zona, analizando diferentes medidas viables para reducir el riesgo frente a inundaciones en este territorio.
Estos estudios quedan recogidos en el Plan de Gestión del Riesgo de Inundación de la Demarcación Hidrográfica del Segura, de segundo ciclo, bajo el epígrafe “Redacción del anteproyecto de plan de defensa contra avenidas en la Vega Baja, incluyendo el análisis de la viabilidad técnica, económica y ambiental de la renaturalización ambiental y el aumento de la capacidad hidráulica del cauce del río Segura y del Azarbe de Hurchillo y de los corredores verdes ramblas de la sierra de Albatera y Crevillente, Campaneta-entorno El Hondo, Formentera-entorno San Fulgencio, Benferri-Rambla Salada de Cox-entorno El Hondo y entorno El Hondo y de Amorós-desembocadura Segura”.

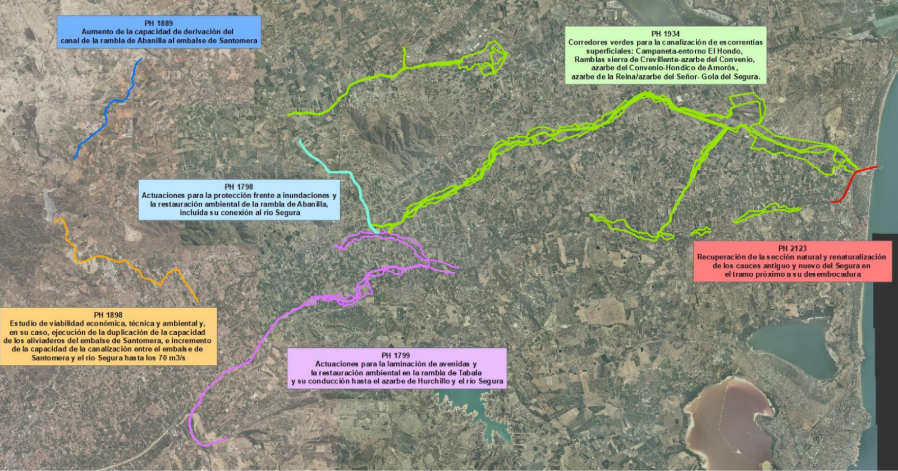

Actuaciones principales de la Vega Baja del Segura conforme a la planificación hidrológica. Fuente: PGRI 2ºciclo D.H. Segura
El objetivo del contrato de servicios es analizar a escala adecuada cada una de las medidas propuestas dentro del Convenio entre la Confederación Hidrográfica del Segura, O.A. y la Universidad Politécnica de Valencia, de forma que se pueda concretar y desarrollar a nivel de anteproyecto la solución óptima en cada caso, atendiendo a todos los condicionantes técnicos, sociales, territoriales, ambientales y económicos para la disminución del riesgo de inundación en la Vega Baja del Segura.
Se ha previsto una división del conjunto de los servicios a prestar en tres lotes, permitiendo así analizar en detalle las diversas actuaciones y zonas afectadas:
LOTE 1: Renaturalización del río Segura entre Orihuela y Guardamar, del azarbe de Hurchillo y de la Rambla Salada de Cox y recuperación del humedal de los Cabezos de Albatera.
LOTE 2: Corredores verdes Campaneta-Hondico, Formentera del Segura-Hondico, renaturali-zación de Hondico de Amorós y conexión con desembocadura del río Segura en Guardamar.
LOTE 3: Incremento de la capacidad de desagüe de la presa de Santomera, presa de Chícamo, presa de Balonga, presa de Tinajón, presa del Garruchal y corredor verde Torreagüera.
Para cada uno de los lotes anteriores, los trabajos a desarrollar comprenden las siguientes fases:
Fase I: Estudio de alternativas y selección de la solución óptima, documento inicial del anteproyecto.
Fase II: Desarrollo de la alternativa seleccionada, estudio de impacto ambiental e información pública.
Fase III: Elaboración del anteproyecto definitivo.
PRESUPUESTO: 3 M €
Plazo: 18 meses
