Será necesario desarrollar los siguientes trabajos:
1. Elaboración de una Memoria Técnica.
2. Estudio de la propiedad de los terrenos afectados por las obras.
3. Documentación para la Información Pública.
4. Redacción y edición del proyecto de Construcción.
5. Informes complementarios.
6. Documentos de divulgación del Proyecto.
Las características generales de las principales obras a definir son:
- Eliminación de Vertido 1 (C/Rafael Alberti): ejecución de un tramo de tubería de 275m.
- Eliminación del Vertido 2 (C/Juan Ramón Jiménez Lacera): puesta en marcha de la denominada E.B.A.R. Nº8 y prolongación de la impulsión actual del bombeo en 120m de longitud.
- Eliminación de Vertido 3 (prolongación de la C/Tejada): ejecución de nueva tubería en unos 280m.
- Eliminación de Vertido 4 (C/La Fuente): ejecución 50m de nueva tubería.

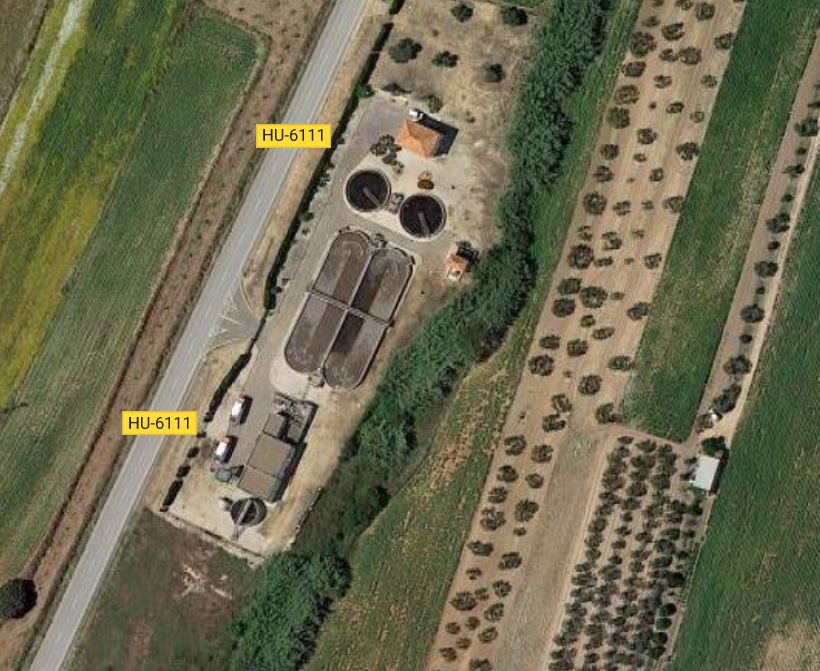

- Tanque de Regulación: ejecución en la actual parcela de la EDAR de un tanque de regulación y homogeneización del agua de entrada, de 2.000m3 de capacidad.
